クリーンセンター施設整備工事
契約の相手方等
平成27年度にクリーンセンター施設整備の実施設計に取り組みました。
平成28年度からクリーンセンター施設整備工事に着手し、平成30年8月31日に竣工しました。
詳細は次のとおりです。
契約の相手方
株式会社タクマ
契約金額
8,964,000,000円(税込み)
契約日
平成27年3月18日(水曜日)
工事期間
平成27年3月19日から平成30年8月31日まで(実施設計期間を含む)
工事概要
工事場所
木津川市鹿背山川向地内
工事内容
ア ごみ焼却施設(高効率ごみ発電施設含)
- 処理対象物
燃やすごみ及び中間処理施設からの可燃残渣。
なお、燃やすごみには、ビニール・プラスチック容器包装以外の廃プラスチックを含む。 - 焼却方式
全連続燃焼ストーカ方式 - 施設規模
94t/日(47t/日×2炉) - 余熱利用
発電、白煙防止など
イ 付属施設
- 計量棟等
ウ その他
- 上記施設の実施設計及び試運転を含む 。
工事写真
全体写真

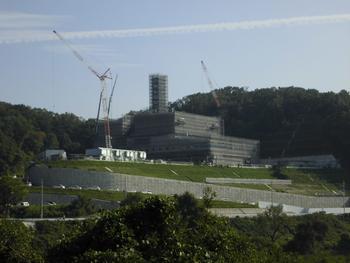

1 木津川対岸からの撮影
着工前(平成28年5月) 施工中(平成28年6月)
施工中(平成29年2月) 施工中(平成29年6月)
施工中(平成29年10月) 施工後(平成30年7月)
2 敷地南側からの撮影
着工前(平成28年5月) 施工中(平成28年6月)
施工中(平成29年2月) 施工中(平成29年7月)
施工中(平成29年9月) 施工後(平成30年2月)
3 上空からの撮影
施工中(平成29年7月) 施工中(平成29年7月)
施工中(平成29年7月) 施工中(平成29年7月)
工区ごとの写真
1 ごみピット
(1)工事(地下部)
平成28年5月から着工した、ごみを一時的に貯留するためのごみピットの地下部の工事が、平成29年1月に完了しました。
(2)工事(地上部)
地下部の工事に引き続いて、平成28年9月から地上部の工事に着工し完了しました。
2 炉室・機械室
(1)工事(地下部)
平成28年9月から、炉室・機械室の地下部の工事に着工し、平成29年1月に完了しました。
(2)工事(地上部)
地下部の工事に引き続いて、平成29年2月から地上部の工事に着工し完了しました。
3 プラットホーム
(1)工事(地下部)
平成28年10月から、ごみ収集車を搬入する場所となるプラットホームの地下部の工事に
着工し、平成29年2月に完了しました。
(2)工事(地上部)
地下部の工事に引き続いて、平成29年3月から地上部の工事に着工し完了しました。
