    クリーンセンター施設整備工事

    • [公開日:]
    • [更新日:]
    • ID:929

    契約の相手方等

    平成27年度にクリーンセンター施設整備の実施設計に取り組みました。

    平成28年度からクリーンセンター施設整備工事に着手し、平成30年8月31日に竣工しました。

    詳しくは次のとおりです。

    契約の相手方

    株式会社タクマ

    契約金額

    8,964,000,000円(税込み)

    契約日

    平成27年3月18日(水曜日)

    工事期間

    平成27年3月19日から平成30年8月31日まで(実施設計期間を含む)

    工事概要

    工事場所

    木津川市鹿背山川向地内

    工事内容

    ア ごみ焼却施設(高効率ごみ発電施設含)

    • 処理対象物
      燃やすごみおよび中間処理施設からの可燃残渣。
      なお、燃やすごみには、ビニール・プラスチック容器包装以外の廃プラスチックを含む。
    • 焼却方式
      全連続燃焼ストーカ方式
    • 施設規模
      94t/日(47t/日×2炉)
    • 余熱利用
      発電、白煙防止など

    イ 付属施設

    • 計量棟等

    ウ その他

    • 上記施設の実施設計および試運転を含む。

    工事写真

    全体写真

    クリーンセンター全体写真1

    着工前(平成28年5月)

    クリーンセンター全体写真2

    施工中(平成28年6月)

    1 木津川対岸からの撮影

    木津川対岸から撮影した施工中(平成29年2月)の様子

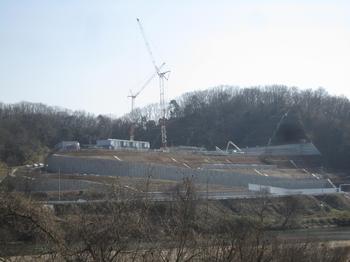

    施工中(平成29年2月)

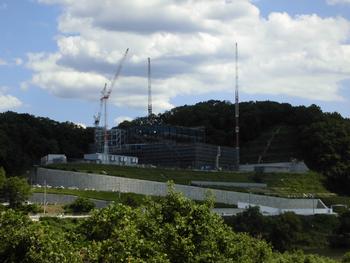

    木津川対岸から撮影した施工中(平成29年6月)の様子

    施工中(平成29年6月)

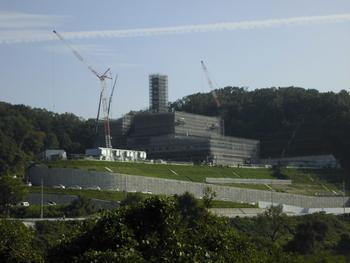

    木津川対岸から撮影した施工中(平成29年10月)の様子

    施工中(平成29年10月)

    木津川対岸から撮影した施工後(平成30年7月)の様子

    施工後(平成30年7月)

    2 敷地南側からの撮影

    敷地南側から撮影した着工前(平成28年5月)の様子

    着工前(平成28年5月)

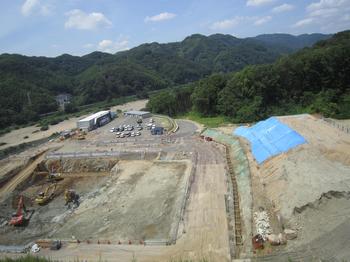

    敷地南側から撮影した施工中(平成28年6月)の様子

    施工中(平成28年6月)

    敷地南側から撮影した施工中(平成29年2月)の様子

    施工中(平成29年2月)

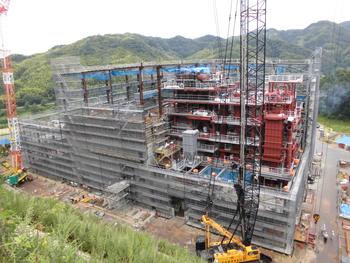

    敷地南側から撮影した施工中(平成29年7月)の様子

    施工中(平成29年7月)

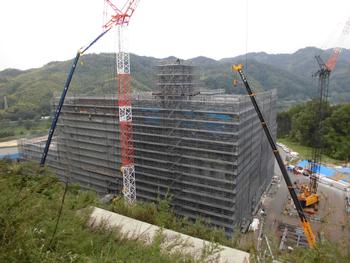

    敷地南側から撮影した施工中(平成29年9月)の様子

    施工中(平成29年9月)

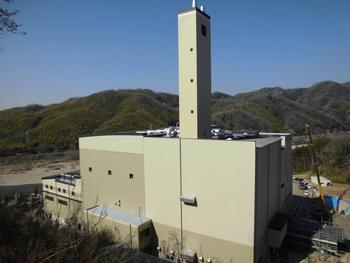

    敷地南側から撮影した施工後(平成30年2月)の様子

    施工後(平成30年2月)

    3 上空からの撮影

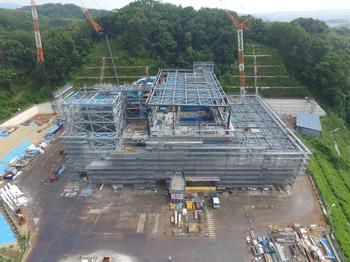

    上空から撮影した施工中(平成29年7月)の様子1

    施工中(平成29年7月)

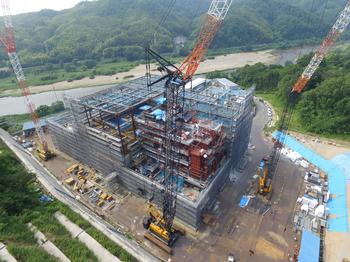

    上空から撮影した施工中(平成29年7月)の様子2

    施工中(平成29年7月)

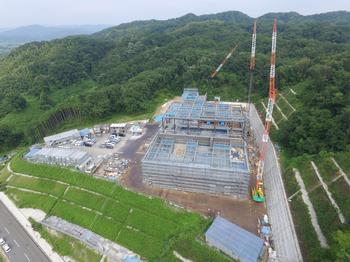

    上空から撮影した施工中(平成29年7月)の様子3

    施工中(平成29年7月)

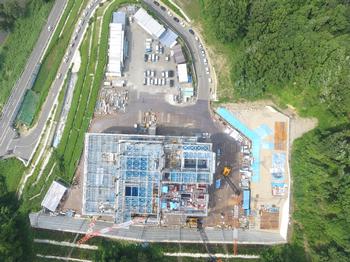

    上空から撮影した施工中(平成29年7月)の様子4

    施工中(平成29年7月)

    工区ごとの写真

    1 ごみピット

    (1)工事(地下部)

    平成28年5月から着工した、ごみを一時的に貯留するためのごみピットの地下部の工事が、平成29年1月に完了しました。

    ごみピット地下部着工前(平成28年5月)の様子

    着工前(平成28年5月)

    ごみピット地下部施工中(平成28年8月)の様子

    施工中(平成28年8月)

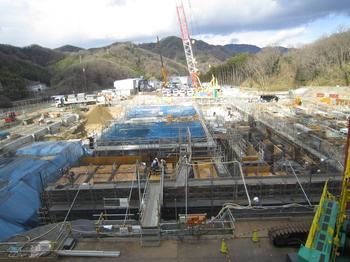

    ごみピット地下部施工後(平成29年1月)の様子

    施工後(平成29年1月)

    (2)工事(地上部)

    地下部の工事に引き続いて、平成28年9月から地上部の工事に着工し完了しました。

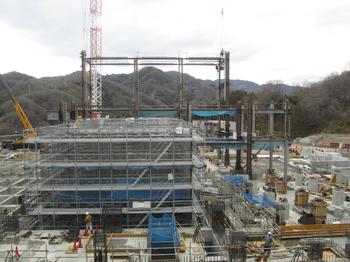

    ごみピット地上部施工中(平成29年2月)の様子

    施工中(平成29年2月)

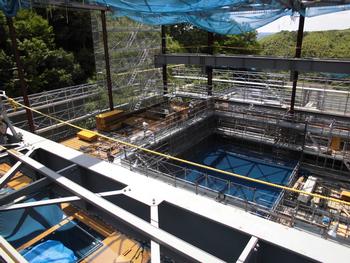

    ごみピット地上部施工中(平成29年7月)の様子

    施工中(平成29年7月)
    ※建物内部5階からの撮影

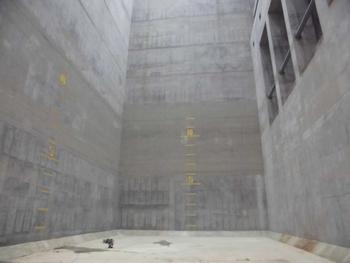

    ゴミピット施工後(平成30年3月)の様子

    施工後(平成30年3月)
    ※ごみピット内部からの撮影

    2 炉室・機械室

    (1)工事(地下部)

    平成28年9月から、炉室・機械室の地下部の工事に着工し、平成29年1月に完了しました。

    炉室・機械室地下部着工前(平成28年9月)の様子

    着工前(平成28年9月)

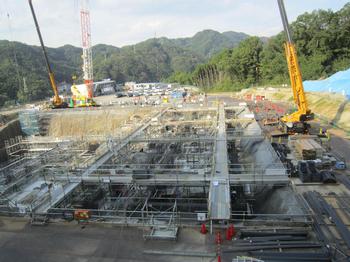

    炉室・機械室地下部施工中(平成28年10月)の様子

    施工中(平成28年10月)

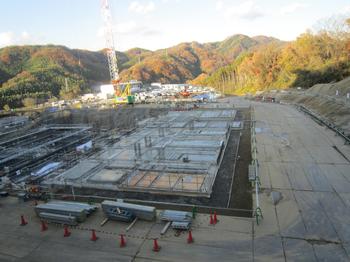

    炉室・機械室地下部施工後(平成29年1月)の様子

    施工後(平成29年1月)

    (2)工事(地上部)

    地下部の工事に引き続いて、平成29年2月から地上部の工事に着工し完了しました。

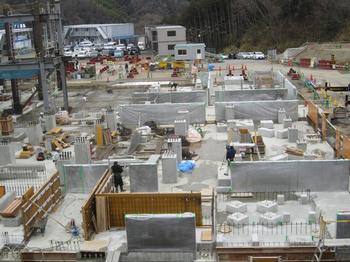

    炉室・機械室地上部施工中(平成29年2月)の様子

    施工中(平成29年2月)

    炉室・機械室地上部施工中(平成29年7月)の様子

    施工中(平成29年7月)
    ※建物内部4階からの撮影

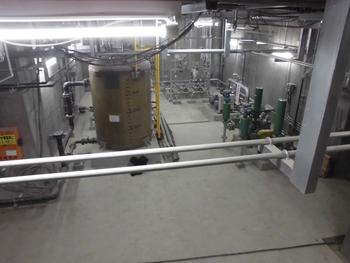

    炉室・機械室施工後(平成30年3月)の様子

    施工後(平成30年3月)
    ※炉室・機械室内部からの撮影

    3 プラットホーム

    (1)工事(地下部)

    平成28年10月から、ごみ収集車を搬入する場所となるプラットホームの地下部の工事に着工し、平成29年2月に完了しました。

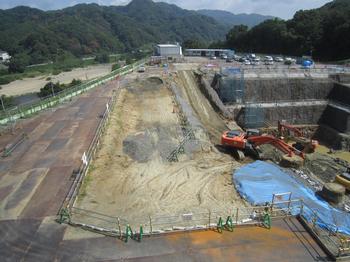

    プラットホーム地下部着工前(平成28年8月)の様子

    着工前(平成28年8月)

    プラットホーム地下部施工中(平成28年11月)の様子

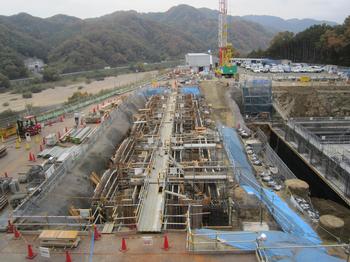

    施工中(平成28年11月)

    プラットホーム地下部施工後(平成29年2月)の様子

    施工後(平成29年2月)

    (2)工事(地上部)

    地下部の工事に引き続いて、平成29年3月から地上部の工事に着工し完了しました。

    プラットホーム地上部施工中(平成29年3月)の様子

    施工中(平成29年3月)

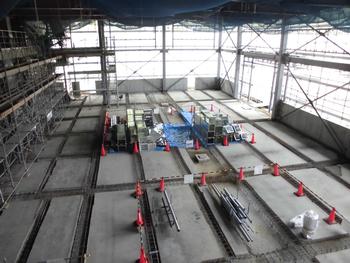

    プラットホーム地上部施工中(平成29年7月)の様子

    施工中(平成29年7月)
    ※建物内部3階からの撮影

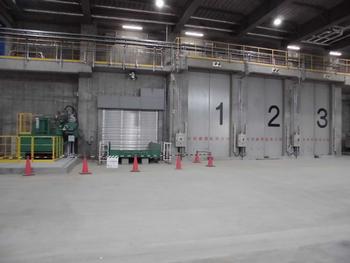

    プラットホーム施工後(平成30年3月)の様子

    施工後(平成30年3月)
    ※プラットホーム内部からの撮影
